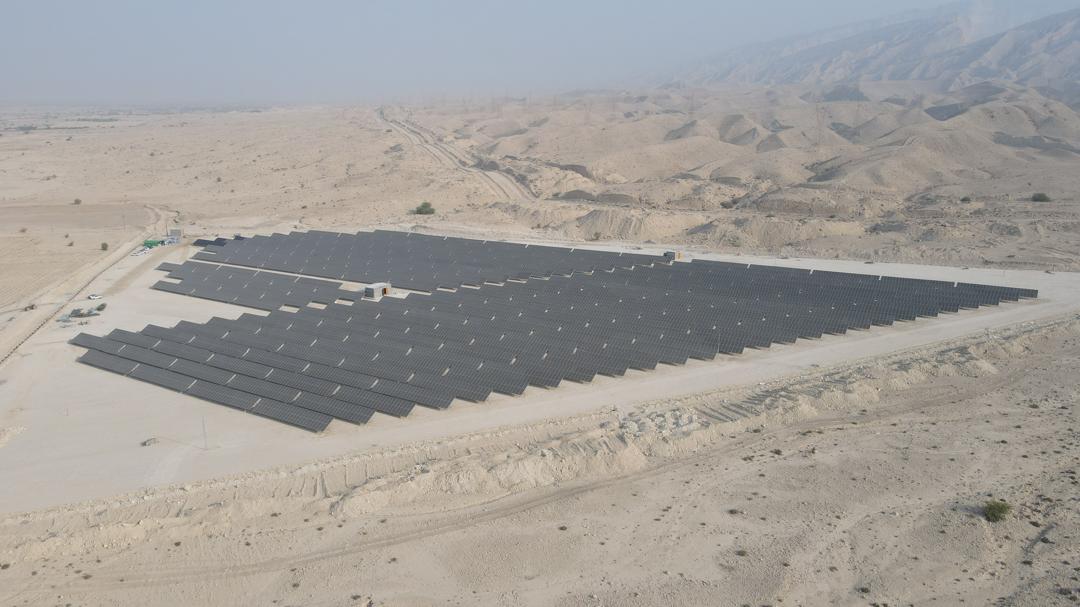

داستان ورود هلدینگ مهر سرمستان به حوزه ساخت نیروگاه تجدیدپذیر از سرمستان شروع شد. نیروگاه مظفر سرآغازی شد بر ورود جدی هلدینگ مهر سرمستان به حوزه انرژیهای تجدیدپذیر. فاز تحقیقاتی احداث نیروگاه ۷ مگاواتی خورشیدی مظفر از بهمن ماه ۱۴۰۳ شروع شد. ضمن پیگیری و اخذ مجوز از ساتبا شرکت مهر انرژی در تاریخ ۲۵ اسفندماه ۱۴۰۳ پروانه احداث نیروگاه ۷ مگاواتی مظفر را در زمینی به وسعت ۱۰ هکتار و در ضلع شمالی روستای سرمستان در استان بوشهر دریافت کرد.
عملیات پایهکوبی از ۶م فروردین ماه ۱۴۰۴ آغاز و عملیات اجرایی نیروگاه در تاریخ ۲۵ خردادماه ۱۴۰۳ به پایان رسید. متاسفانه بدلیل قرارداشتن کشور در وضعیت جنگ صدور پروانه بهرهبرداری، نصب کنتور و افتتاح نیروگاه تا اواسط تیرماه ۱۴۰۴ به طول انجامید. بصورت قطع میتوان گفت که تمامی عملیات اجرایی این نیروگاه در ظرف مدت سه ماه از دریافت زمین و به مدت ۴ ماه از زمان دریافت پروانه احداث به طول انجامید.
در زیر ویدئوی تهیه شده توسط خبرنگار صدا و سیما و افتتاح این نیروگاه توسط آقای دکتر مسعود پزشکیان ریاست جمهور کشور را مشاهده میفرمایید.
تجهیزات استفاده شده در نیروگاه ۷ مگاواتی خورشیدی مظفر
در این پروژه از ۱۱۳۷۶ پنل خورشیدی 615 وات، ۲۴ اینورتر خورشیدی 330 کیلووات، سه عدد ترانس 2500KVA، سازه گالوانیزه گرم ثابت و سه عدد تابلوی MV و یک عدد تابلوی LV استفاده شده است. همچنین برای ساخت این نیروگاه بیش از ۸۰ کیلومتر کابل مصرف شده است.
ترانسفورمر
ترانسفورمر 2500KVA شرکت آریا ترانسفو

اینورتر
اینورتر خورشیدی 330KTL H2 هوآوی – ظرفیت ویژه

پنل خورشیدی
پنل خورشیدی ۶۱۵ وات JA Solar

مراحل ساخت نیروگاه

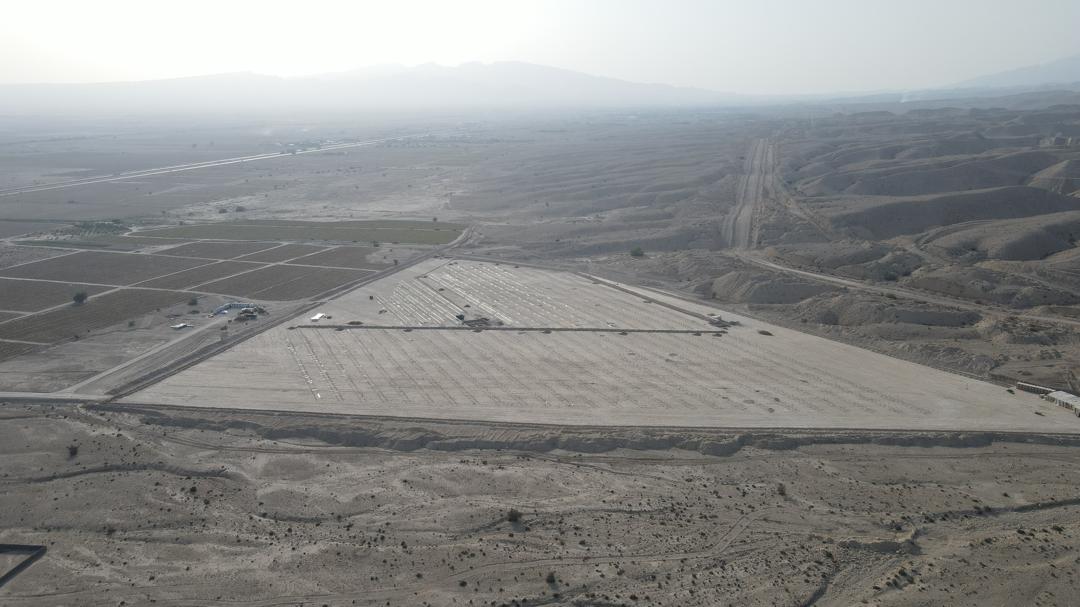

تسطیح زمین و پایهکوبی
پس ازتجهیز کارگاه، آزمایش خاک و انتخاب سازه کوبشی جهت انجام پروژه در هفته انتهایی اسفند، ۲ دستگاه بولدوزر، ۵ دستگاه کامیون، یک عدد بیل مکانیکی، دو عدد غلطک و دو عدد کامیون آبپاش آغاز شد. با توجه به سنگلاخی بودن زمین، در همین زمان کوبشی بودن سازه و نزدیکی فصل گرم این پروژه در سه شیفت و در مدت ۲ هفته به پایان رسید.
همچنین سازه این نیروگاه که برای تحمل باد تا سرعت ۱۲۰ کیلومتر بر ساعت، همچنین با پوشش گالوانیزه گرم بدلیل رطوبت هوا و مقاومت در برابر زنگزدی طراحی و تامین شده بود در یک عملیات پیچیده مهندسی پایه کوبی شد. بدلیل سنگلاخی بودن عمق زمین این عملیات با دقت بسیار در مدت ۲۵ روز انجام شد. عملیات نصب سازه پس از این با دقت و با رعایت نکات اعلامی تولیدکننده مستحکم شد.

در تصویر ویدئویی زیر بخشی پایان عملیات پایهکوبی سازه را نشان میدهد:
عملیات نصب پنل، کابل کشی و نصب اینورتر

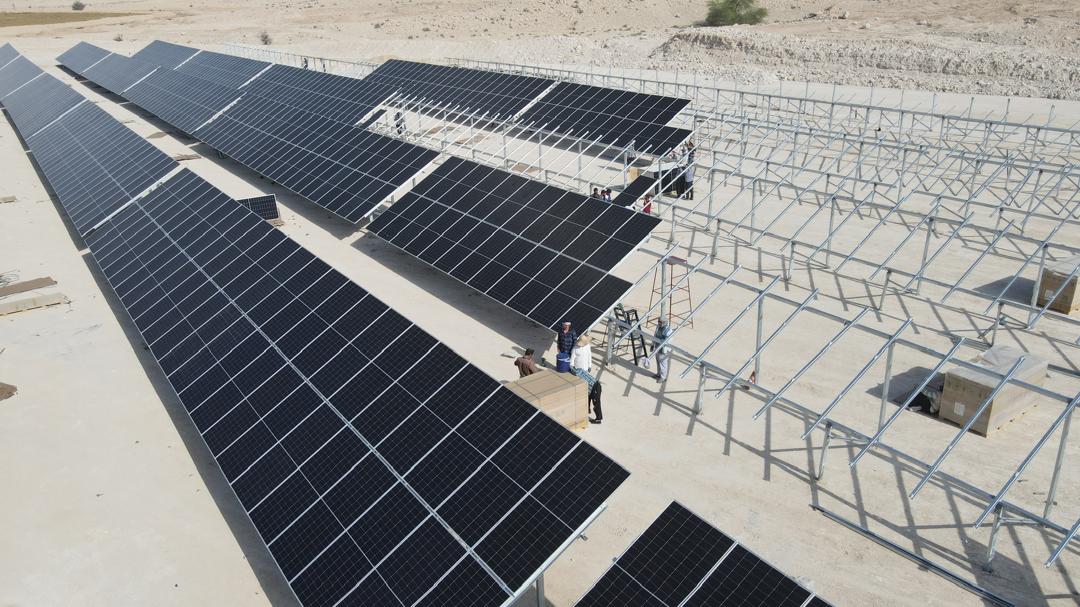

پس از تقویت سازه و آمادگی سازه برای نصب پنلها انجام و عملیات توسط ۸ گروه اجرایی بصورت همزمان در بخشهای مختلف شروع شد. تلاش شبانهروزی تیمهای حرفهای و زحمتکش باعث شد تا کابل کشی و نصب پنلها به سرعت انجام شود.

عملیات ساخت ساختمانهای Medium Voltage و Low Voltage بصورت همزمان توسط تیمهای عمرانی مجموعه آغاز شد. جایگذاری اینورترها انجام و عملیات اتصال ردیفهای پنل به اینورترها آغاز شد. پس از پایان عملیات عمرانی اتصالات ردیفها انجام و خروجی اینورترها به تابلوها و از انجا به ترانسها انجام شد. از آنجا عملیات مقاوم سازی سازه، تست کابلها و مهر و موم کردن ترنچها انجام شد.

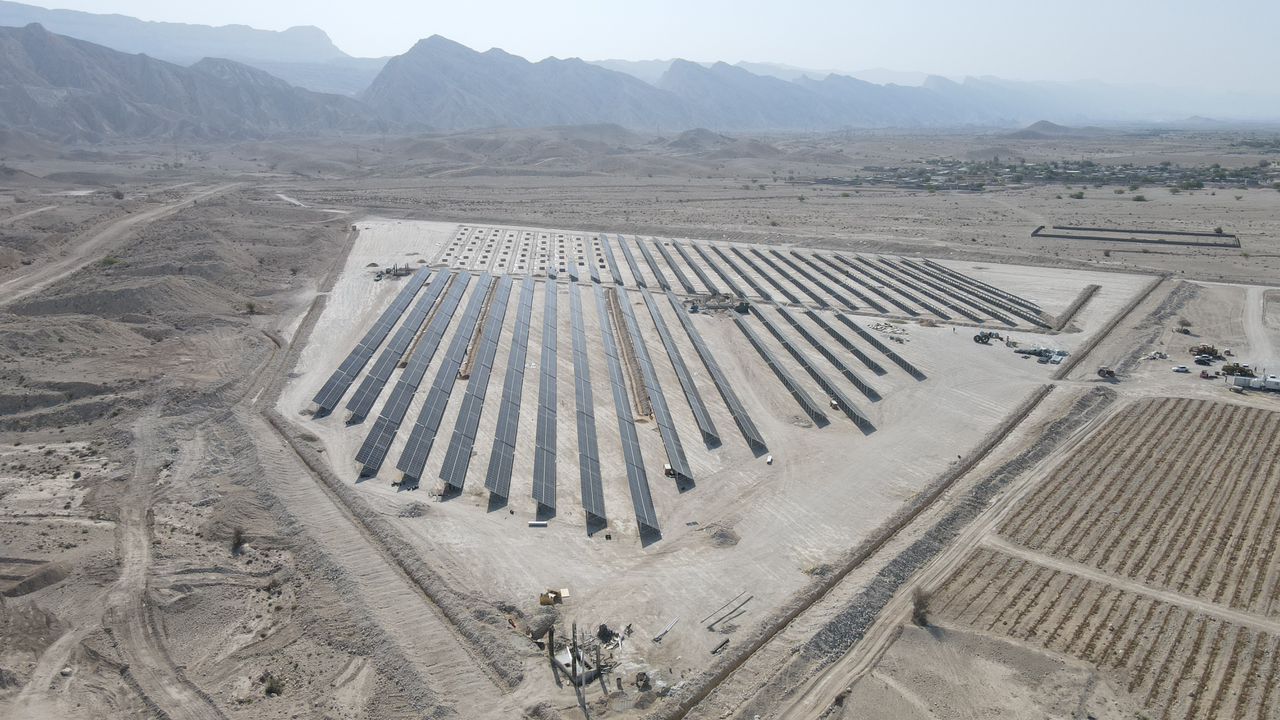

پایان عملیات عمرانی، نصب کامل نیروگاه، افتتاح نیروگاه ۷ مگاواتی خورشیدی مظفر بدست رئیس جمهور
در اواخر عملیات اجرایی پروژه، جنگ ۱۲ روزه آغاز شد. زخم عمیقی بر دل همه ما و پروژه نشست، اما چون از ابتدا با همکاران عهد برای ایران کرده بودیم، پروژه را با جدیت دنبال کرده و عملیات اجرایی بصورت کامل به پایان رساندیم. همچنین عملیات عمرانی با پایان عملیات فنسکشی، نصب دستگاههای ایمنی و نظارتی پایان یافت. همچنین سیستمهای پایش آنلاین برای نظارت بر عملکرد نیروگاه از همان ابتدا نصب و مورد استفاده قرار گرفت. شرکت ضمن اعلام آمادگی برای نصب کنتور و اخذ پروانه بهرهبرداری نسبت به ارائه برق تولیدی به شبکه سراسری برق از طریق پست ۲۰/۶۳ شهرستان آبدان آغاز کرد.
